近日,山焦西山镇城底矿机电部外维队紧盯供电安全保障需求,提前完成工业广场35kV变电站消弧装置更换工程,以设备迭代升级为矿井安全生产注入强劲电力保障。
据悉,此次消弧装置更换工程原定施工计划为7天。面对旧设备拆除难度大、新设备安装精度要求高、施工工序繁杂等挑战,外维队科学统筹、优化方案,实际仅用2天便完成全部安装调试工作。

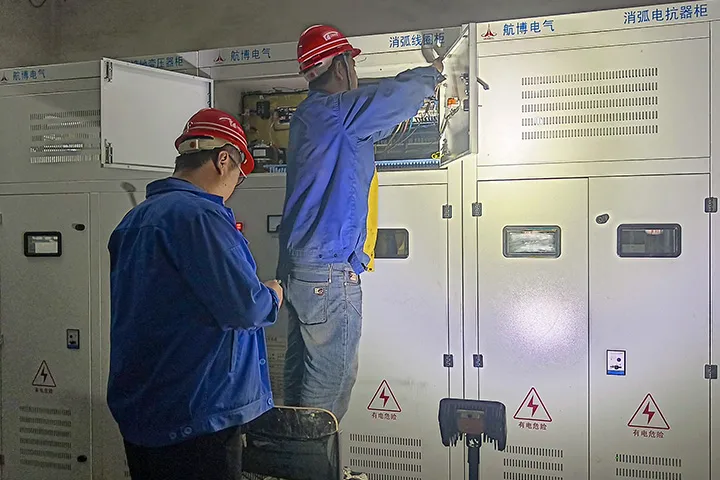

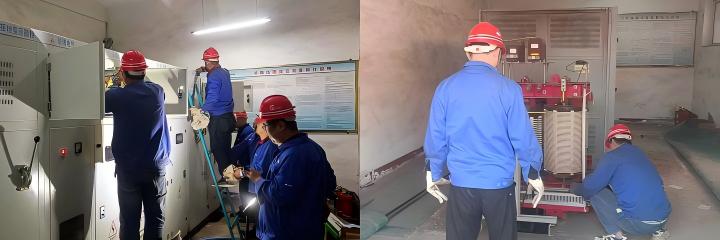

施工前,队组全面开展风险辨识与安全技术交底,明确单相接地选线装置提前更换、旧设备拆除、新设备安装接线等关键工序。作业期间,施工人员清晨6点即抵达现场,克服空间有限、拆装繁琐等困难,从旧柜体拆除到新柜体就位、线路连接,连续奋战至晚上9点,一天内完成全部拆装任务,高效攻克了旧柜拆除、新柜安装同步推进的施工难题。次日,继续开展设备调试、参数校验及性能检测,一天完成全部调试工作。

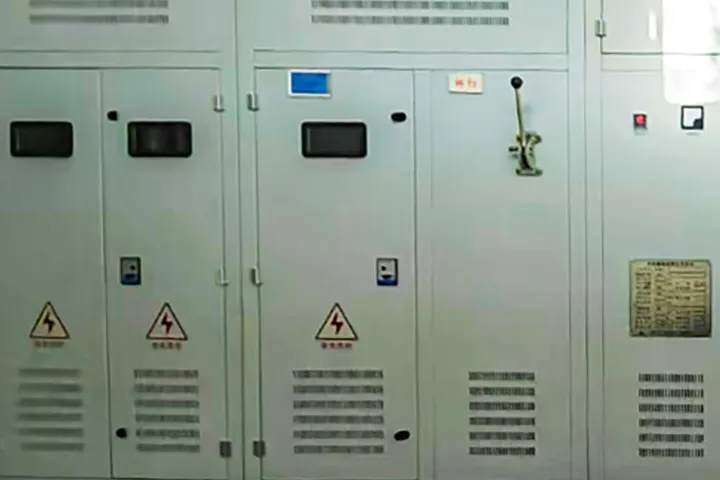

新投用的消弧装置性能更稳定、功能更完善,有效解决了原设备老化、运行性能下降等问题,提升了变电站对地电容电流补偿能力及电网故障抑制能力,进一步优化了矿区供电系统安全可靠性。
此次高效施工是镇城底矿强化设备管理、筑牢安全基础的生动实践。下一步,该矿将持续聚焦供电系统关键设备运维,常态化开展巡检升级,全力保障矿区供电安全稳定运行。
